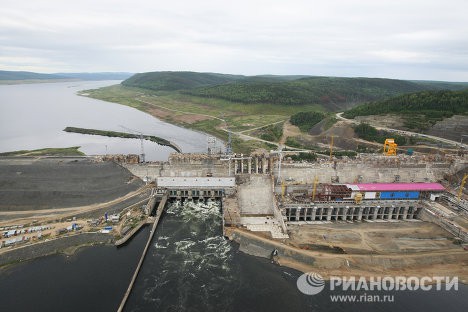

Скорость наполнения водохранилища Богучанской ГЭС повысилась до 15 см в сутки
Скорость наполнения водохранилища строящейся Богучанской ГЭС (БоГЭС) в Красноярском крае возросла в среднем до 15 сантиметров в сутки, что должно позволить запустить первый агрегат станции до конца года.
Подъем уровня Богучанского водохранилища начался в первой декаде мая после перекрытия последнего донного временного отверстия в плотине станции и перевода водотока Ангары на стационарное водопропускное сооружение — водосброс № 1. Наполнение водохранилища пройдет в два этапа. На первом этапе будет достигнута промежуточная отметка 185 м. Сроки наполнения зависят от многих гидрологических и метеорологических условий — уровня притока к створу ГЭС, объемов боковой приточности, количества осадков, температуры воздуха. При этом в ходе наполнения будут соблюдаться все требования по пропуску расходов в интересах водопользователей, расположенных в нижнем бьефе станции. Переход ко второму этапу — наполнению до проектной отметки 208 метров — возможен только по результатам реализации первого этапа.
В соответствии с распоряжением Енисейского бассейнового водного управления в третьей декаде мая сбросные расходы Богучанской ГЭС были увеличены до объема навигационного пропуска 3000 м3/с. Такой объем расходов через водосбросные сооружения обеспечивает соблюдение судоходных уровней ниже по течению от створа ГЭС, необходимых для доставки грузов речным транспортом в отдаленные северные территории Красноярского края.
Водосброс № 1 Богучанской ГЭС, через который осуществляется пропуск воды в нижний бьеф, состоит из 10 глубинных отверстий, расположенных в секциях №
«По решению межведомственной рабочей группы по регулированию режимов работы водохранилищ Ангара-Енисейского каскада с 1 по 14 сентября для Богучанской ГЭС установлен режим пропуска среднесуточных сбросных расходов в нижний бьеф в объеме 2,5 тысячи кубометров в секунду (для сравнения, в течение лета сбросной расход составлял
На сегодняшний день уровень верхнего бьефа составляет 174 метров (в балтийской системе высот). При достижении отметки в 178 метров начнутся пуско-наладочные испытания смонтированного оборудования. Пуск состоится при наборе отметки 185 метров.
«Складывающаяся гидрологическая обстановка дает все основания полагать, что набор данной отметки и ввод в работу первого гидроагрегата Богучанской ГЭС состоится в этом году».
Строительство БоГЭС началось в 1980 году, затем, после остановки в начале
